Tel:0964-22-0938受付:9:00~17:00 休業日:土日祝

4G対応なのになぜ!?
3G停波後に太陽光発電所の監視が止まるケースがあります

3G停波後に4G対応の監視が止まるケース

「うちの監視装置は4G対応だから大丈夫」
そう思っていたのに、突然オフラインになった。

SIMを交換してもダメ。
APNを設定し直してもダメ。
再起動しても直らない。

このような症状で困っていませんか?

4G対応だから、3G停波の影響を受けないとは限りません。

NTTドコモは、2026年3月31日に3Gサービス「FOMA」を終了しました。

さらにNTTドコモビジネスからも、 一部のLTE(4G)対応機器で、3Gサービス終了後にLTE通信ができなくなる場合がある ことが正式に案内されています。

4GのSIMなのに、なぜ通信できない?

4GのSIMが入っていても、それだけで通信しているわけではありません。 実際に4Gの電波へ接続するのは、監視装置内部にある LTE通信モジュールです。

「4GのSIMが入っている = 必ず4G通信できる」ではありません。

少しだけ技術的な話

NTTドコモビジネスが公表している事象では、 次の2つの条件を両方満たす一部のLTE機器で、 3G終了後にLTE通信ができなくなることが確認されています。

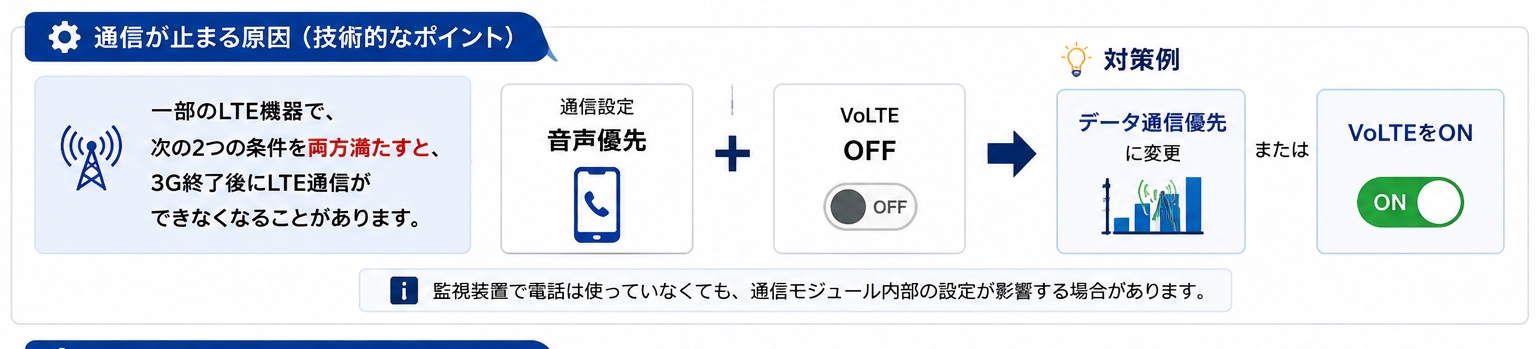

音声優先とVoLTE OFFの組み合わせによる通信停止と対策例

「太陽光発電所の監視装置なのに、なぜ音声設定?」 と思いますよね。

監視装置で電話をしているわけではありませんが、 内部の通信モジュールには 音声優先・データ通信優先・VoLTE・IMS など、携帯電話網へ接続するための設定を持つものがあります。

実際にNTTドコモビジネスが影響を確認した通信モジュールの一つとして、 Quectel EC25-Jという具体的な型番も公表されています。

EC25-Jは、もともとIoT・M2M機器などで使われている LTE Cat.4、つまり4G対応の通信モジュールです。

4G対応機器なのに、3G停波をきっかけに4G通信までできなくなる。 一見すると不思議ですが、実際に確認されている事象です。

※IMSはVoLTEなどの通信に関係する仕組みです。 詳しく理解する必要はありませんが、原因を調査するときに出てくる可能性がある言葉です。

この番号は要注意!

通信モジュールがQuectel EC25-Jの場合、 IMEIの先頭8桁(TAC)に次の番号が使われていることがあります。

  • 86503604
  • 86004306
  • 86348905
  • 86896005
  • 86922304
IMEI: 86503604 1234567
↑ 最初の8桁をチェック

監視装置や通信機器のIMEIを確認できるようであれば、 先頭8桁をちょっと見てみてください。 「うちの番号も同じだ……」という場合は、 今回の通信不具合との関係も疑ってみる価値があります。

※上記はEC25-Jで確認されている主なTACの一例です。 番号が一致しないからといって、今回の影響を受けないという意味ではありません。

SIMを替えても直らないことがあります

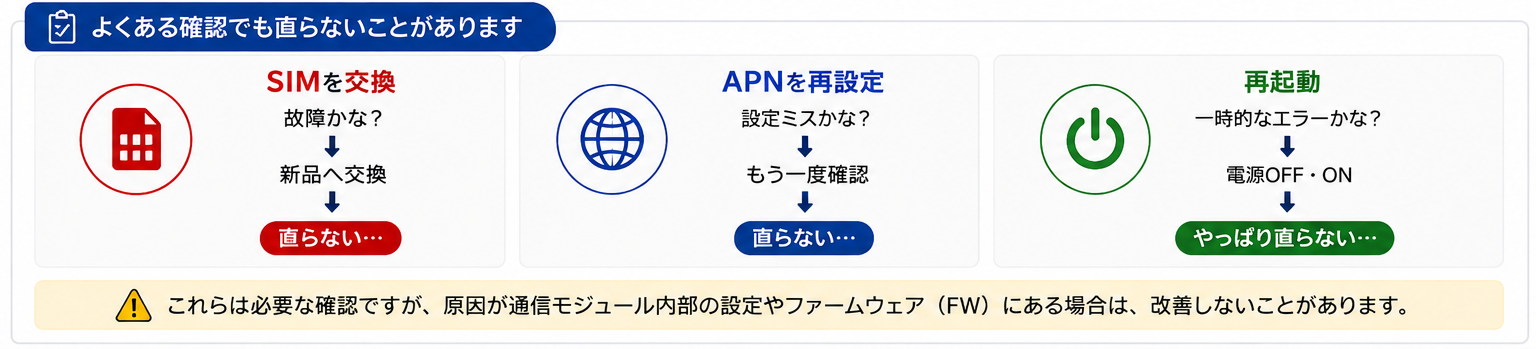

SIM交換、APN再設定、再起動を行っても通信が直らない場合

これらは通信障害を調べるうえで必要な確認です。 しかし原因がLTE通信モジュール内部の設定やファームウェア(FW)にある場合、 SIMやAPNを何度確認しても改善しないことがあります。

「監視が見られないだけ」ではありません

通信停止そのものは「現象」です。
本当に問題なのは、その結果として何が起こるかです。

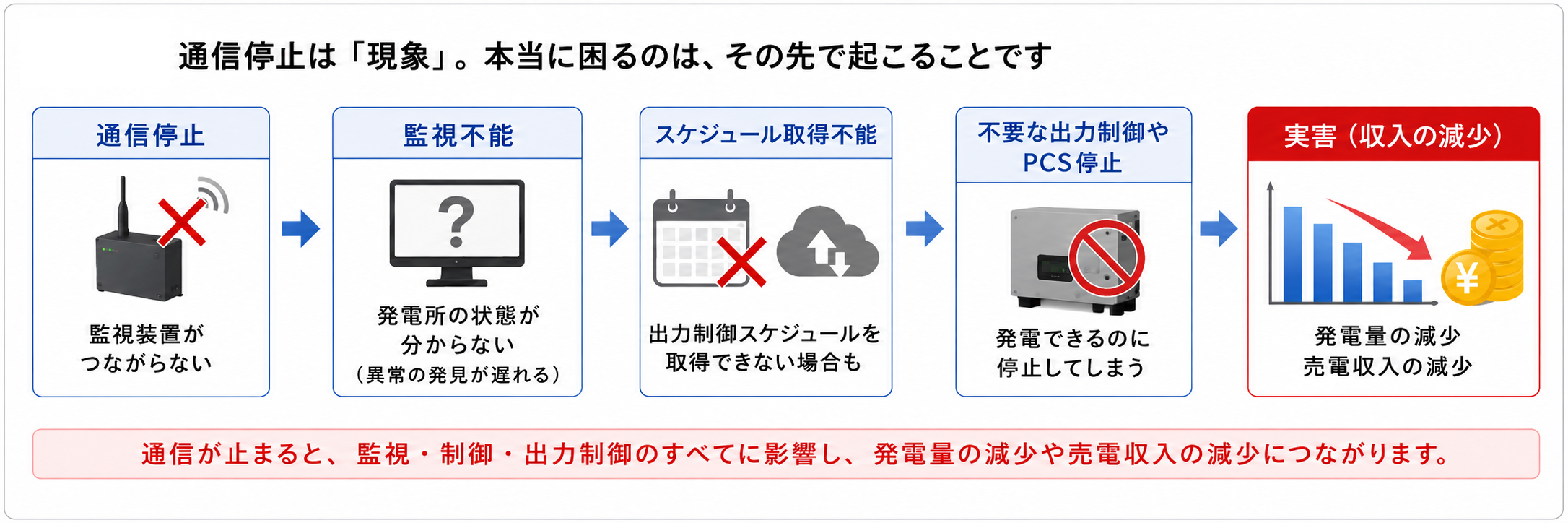

通信停止から監視不能、出力制御スケジュール取得不能、発電量と売電収入の減少につながる流れ

通信が止まると、PCS停止や故障を遠隔から確認できず、 異常の発見が遅れる可能性があります。 さらに出力制御に通信を使用している設備では、 通信停止が発電量そのものに影響する場合があります。

発電できるのに、発電しないことも

オンラインで出力制御を行っている太陽光発電所では、 電力会社からインターネット経由で 出力制御スケジュールを取得してPCSを制御しています。

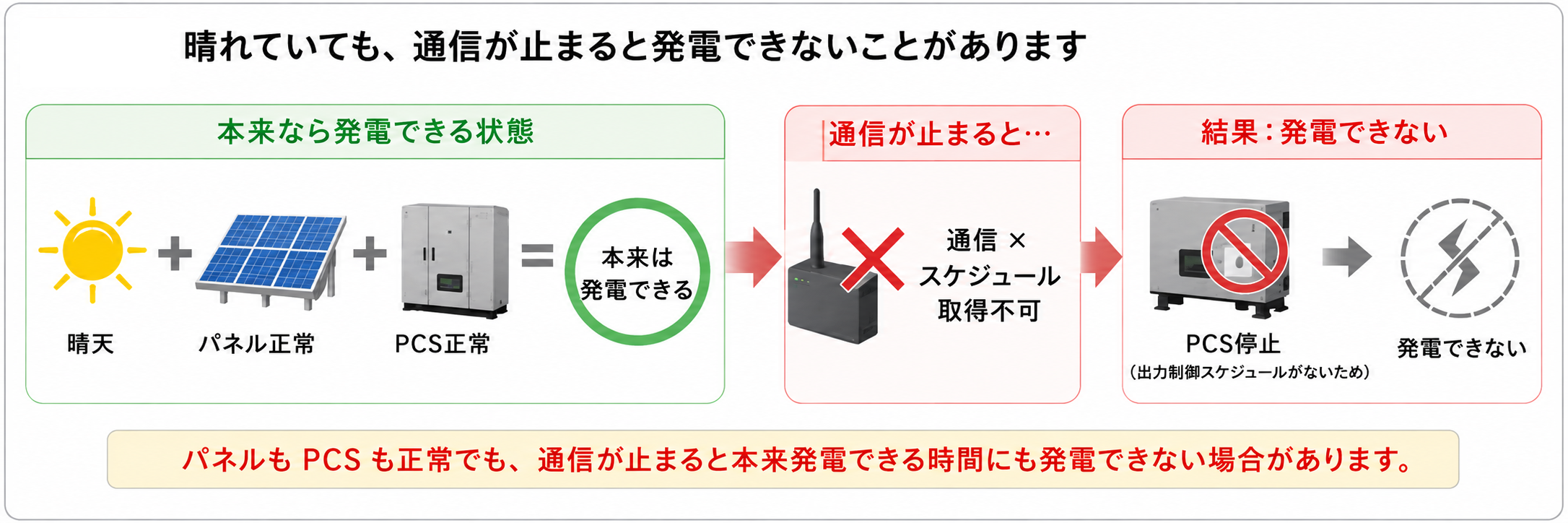

晴天でパネルとPCSが正常でも通信停止により出力制御スケジュールを取得できず発電できない例

九州電力送配電の技術仕様では、通信故障時は事前に取得したスケジュールに応じて運転し、 その後スケジュールがなくなった場合は発電を停止する という基本動作が示されています。

つまり、3G停波でパネルやPCSそのものが故障するわけではありません。 晴れている。パネルも正常。PCSも正常。それでも通信が原因で発電できない。 その結果、発電量・売電収入の減少につながる可能性があります。

私たちも実際に経験しました

私たちが管理している太陽光発電所でも、 4G対応の監視装置なのに、3Gサービス終了後から通信できない という症状を確認しました。

SIM、APN、通信設定を確認し、SIMの変更なども行いましたが、 簡単には改善しませんでした。

最終的にメーカーへ問い合わせたところ、 通信不具合を解消するためのファームウェアが提供されている ことが分かりました。

対象のファームウェアへ更新することで、 通信が正常に戻ることを確認しています。

原因を調べるときに覚えておきたいキーワード
  • 音声優先 / データ通信優先
  • VoLTE
  • IMS
  • LTE通信モジュールの型番
  • ファームウェア(FW)

ただし、すべての監視装置が同じ原因とは限りません。 実際の設定変更方法や対策方法は機器によって異なります。

こんな症状なら一度確認を
  • 3Gサービス終了前後から監視できなくなった
  • 4G対応だから問題ないと思っていた
  • SIMを交換しても直らない
  • APNを設定し直しても直らない
  • 再起動しても改善しない
  • 通信モジュールの型番を知らない
  • ファームウェアを更新したことがない
SIMだけではなく、監視装置内部の通信設定やファームウェアまで確認してみてください。

「4Gだから安心」だけでは判断できません

太陽光発電所は10年、20年と使用する設備です。 その間にも携帯電話の通信環境は、 3G → 4G → 5G と変わっていきます。

今回の3G停波では、 「4G対応」と書いてある機器でも影響を受ける場合がある ことが実際に確認されています。

「4Gなのになぜつながらない?」
「SIMまで交換したのに直らない……」

そんな状態で困っている場合は、 3G停波は関係ないと決めつけず、 通信モジュール・通信設定・ファームウェアまで含めて確認してみることをおすすめします。

参考資料

NTTドコモビジネス株式会社
3Gサービス終了後に一部LTE機器で通信ができなくなる事象について

NTTドコモ
「FOMA」および「iモード」サービス終了のご案内

九州電力送配電株式会社
出力制御機能付PCS等の技術仕様書

Quectel Wireless Solutions
LTE EC25 製品情報

TAC参考資料
EC25-J TAC assignment

※機器、通信モジュール、SIM、通信会社、ファームウェア、 出力制御方式などによって原因や動作は異なります。 設定変更やファームウェア更新を行う場合は、 メーカーまたは販売元へご確認ください。

出力制御対象の太陽光発電設備の範囲が拡大されます -オンライン代理制御開始へ-

旧ルールと言われているおおよそ2017年頃までに認定を受けた太陽光発電所は今まで出力抑制対象ではありませんでしたが、2022年12月から抑制対象を拡大した制御が実施されます。

2022年4月現在、対象発電所を所有している方々へ九州電力送配電から郵送で通知が届き始めています。通知が届いた方の今後の動きや届かなかった方々への影響はどの様なものになるのでしょうか。

通知が届いた方々の今後の対応

通知が届いても手続き等は必要はありません。しかし、2022年12月から売電金額は減ると理解してください。

届いた通知の内容は、「抑制対象が拡大することが国で決定し、12月から抑制します。ただし、制御装置等がついていない発電所は代理で他発電所を止めるため費用の精算という形で制御をしたとみなす仕組みを運用します」というものです。
そのため、発電所はいつも通り発電していますが、抑制しなければならなかった分については、多くもらっている形となるため後日売電金額で精算する形(支払う)となります。

その他の方々の今後の対応

手続き上はなにもありません。しかし、2022年12月から発電所が抑制されることが多くなると理解してください。

ただ、抑制される時間は多くなりますが、実際は制御対象の方(通知が届いた方々)の発電所の抑制をする代わりにあなたの発電所を代理で抑制させます。そのため、代理で抑制した分については、追って発電したとみなされてその分の費用が補填される仕組みになっています。

※詳しい仕組みや制度、対象者等については、下記資源エネルギー庁及び九州電力送配電ののホームページをご覧ください。
資源エネルギー庁 出力抑制について
九州電力送配電 出力制御実施方法の見直しについて(2022年12月以降の実施方法)

オンライン代理制御における疑問質問

九州電力送配電に確認したないようをFAQ形式で確認いただけます。
内容については一部簡素化して掲載していますので詳しくは関係各所へ個別にお問合せください。

代理制御の開始はいつからですか?

2022年12月1日から運用開始となります。

対象者を教えてください

今まで出力制御対象外の10kW以上500kW未満の太陽光発電所が対象です。具体的には、32円案件の後半(2017年1月27日以前の設備認定を受けた設備※一部例外あり)になります。

代理制御の仕組みを教えてください

該当月の売電量に乗じた量にその月単位で決められた抑制割合をが代理制御したとみなされます。
「その月の発電量」 x 「その月の制御割合」 = 代理制御量

みなし制御の精算のタイミングはいつですか?

制御を行った月の2ヶ月後の振り込み時に売電金額と精算された金額がお振込みされます。

契約変更などは必要ですか?

必要ございません。

代理制御された量や額はどうやって知ることができますか?

精算のタイミングで今まで通りの売電明細通知(Webやハガキ等)にて確認いただけます。

代理制御の仕組みを教えてください

該当月の売電量に乗じた量にその月単位で決められた抑制割合をが代理制御したとみなされます。

発電所が故障している場合も制御対象ですか?

はい。抑制対象になります。ただ、代理制御量は発電量に抑制割合を乗じた量になるため、故障している場合は正常時と比べ代理制御量は少なくなります。発電所自体が停止している場合は、発電量がゼロのため、代理制御量もゼロになります。

代理制御量はどの程度見込まれていますか?

2022年12月1日から2023年3月31日までの4ヶ月間で3.2%の出力制御率が見込まれます。これは、発電量が100kWhあった場合、そのうちオンライン制御にて3.2kWhを抑制してもらったこととして扱われます。したがって、4ヶ月の発電量に96.8%(100%-3.2%)を乗じた量が売電量と考えることができます。

代理制御ではなくオンライン制御することは可能ですか?

可能です。オンライン制御システム設置と九州電力送配電への申込が必要になります。

代理制御とオンライン制御とどちらがオススメですか?

オンライン制御を推奨しています。代理制御の場合は、8時から16時までの8時間が抑制対象となり、オンライン制御の場合は、10時から14時の4時間が対象にるため、短い時間かつ当日の状況に柔軟に対応が可能であることから抑制量の低減が見込まれます。
詳細は、発電所の出力制御オンライン化の推奨についてをご参照ください。

※記載内容について内容を保障するものではございません。内容に相違があっても弊社は責任を負いかねます

草刈りで起こるボヤ騒ぎ

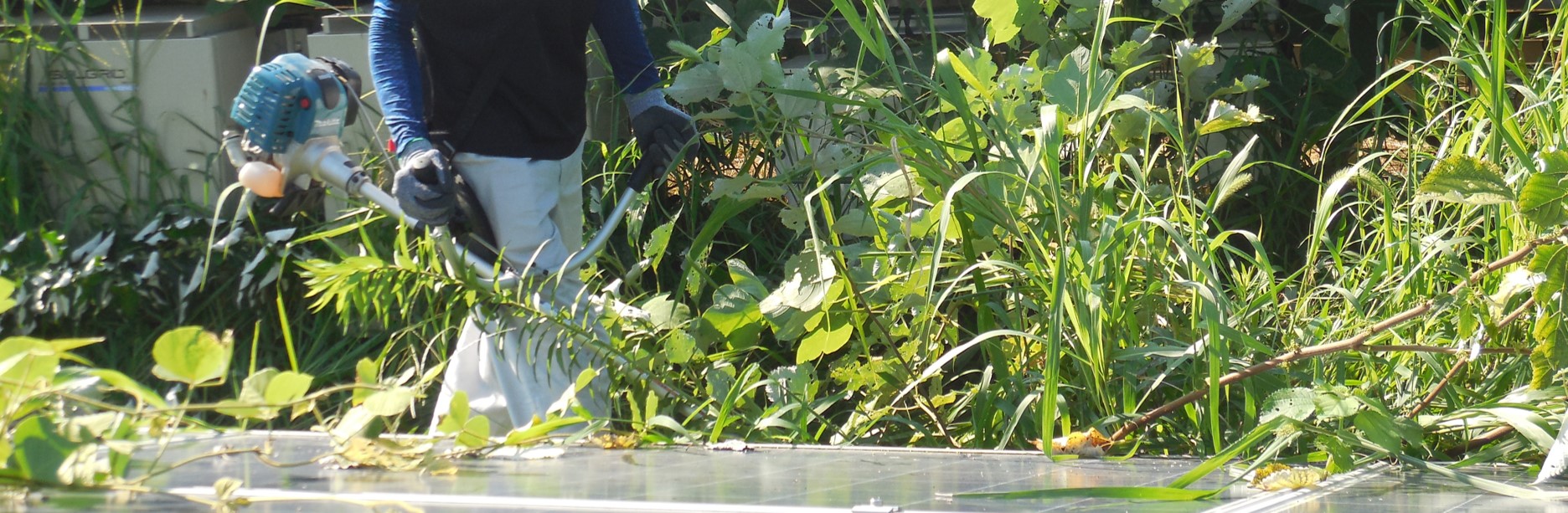

野立て発電所では避けて通れない草刈り

今の時期、梅雨や夏に向けて雑草を抑制するために、草刈りや除草剤の散布、防草シートなどの雑草対策を行っている方々が多いのではないでしょうか。
目的は、「雑草による影をなくす」「パワコンファンへの異物排除」「虫や鳥などの動物を住み着かせない」「メンテナンスの邪魔にならないようにする」「近隣トラブルの未然対応」「景観」などといったものが挙げられますが、 みなさんはどのような目的で実施されているでしょうか。

草刈りも含めてメンテナンス会社に任せているという方々もいらっしゃると思いますが、中にはご自身で発電所の管理をされており、草刈りは時間のある時に実施しているという方もいらっしゃるかもしれません。 特に山間部などに設置された方々は、田畑の草刈りや自宅の敷地内の草刈りなどを毎年実施され、草刈りに慣れているケースが多く、他に任せるよりも自分たちで実施される方々が多いように思えます。 しかし、草刈りに慣れている方々であっても発電所の草刈りとなると危険度は格段に上昇するので注意が必要です。

電線を切断してしまうと非常に危険な状態に!

太陽光発電所は、太陽光パネルからプラスマイナスの電線がパワーコンディショナー(パワコン)に接続されています。そして多くの場合、そのプラスマイナスの電線は複数回路束ねられて同じ管に入れられています。

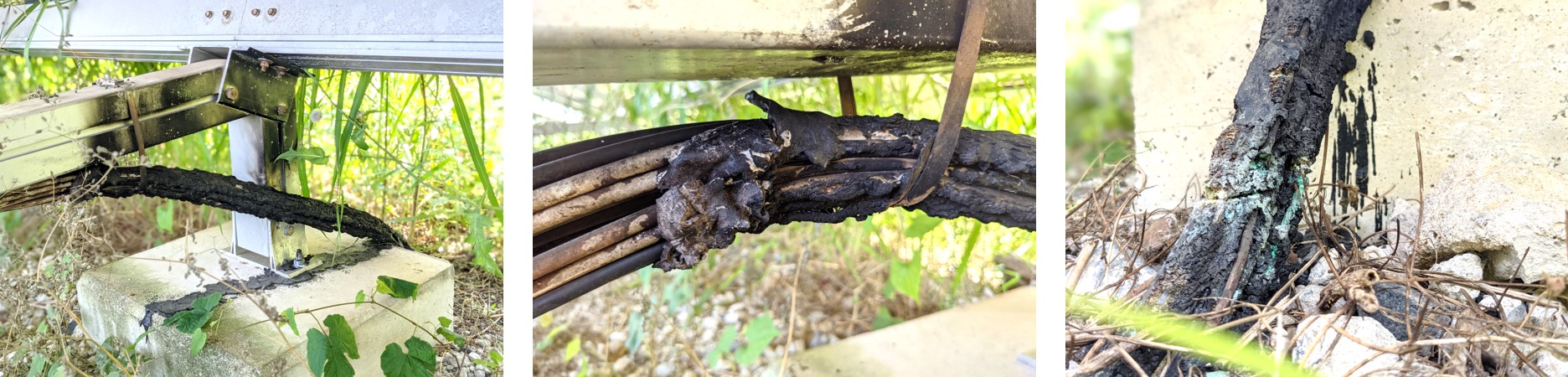

<もしこの間を鋭利で高速回転している草刈り機で切断したらどうなるでしょう?>

多くの場合、バチン!と音がして同時に火花も見られます。そして切れた後も切断した電線から溶接機のようなアークが発生し、シューやバチバチバチと音を立てながら周りを溶かしていきます。 もしそこに水などが入っていたら、その場所だけではとどまらず、水の中でプラスとマイナスがショートし、その水を伝って影響範囲は拡大します。

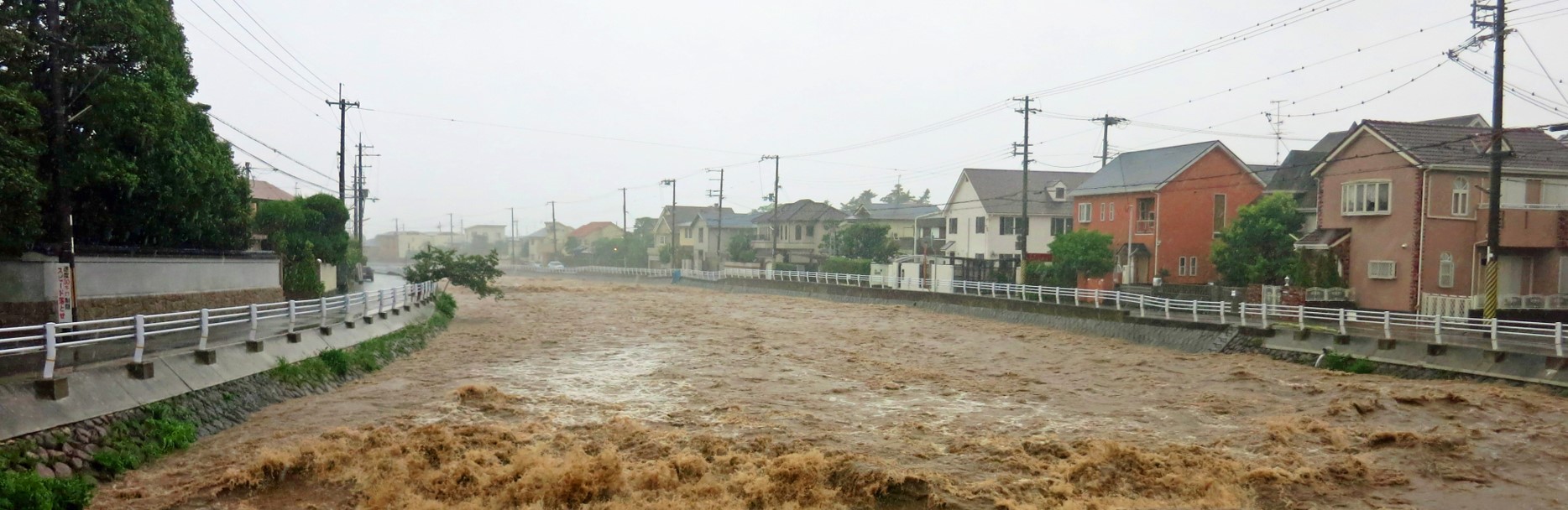

もし知らずに触れてしまったり、切れた電線が水たまりなどに落ちている場合などは感電し、最悪の場合は命が危険にさらされます。

電線を切断してしまったら触れずに離れて

誤って電線を切断してしまった場合は、極力その場を離れるようにし、施工店又はメンテナンス会社に連絡をするようにしてください。
その際には、起こった経緯、現場の状況(写真等)、太陽光パネル系統図及びパワコン接続図、配管図などがあれば、被害を拡大しないよう暫定対応や復旧するための恒久対応など迅速な対応が可能になります。

事故が起こらないように事前対策が大切

事故が起こらないように、配管部を埋設したりピンクリボンなどでのマーキングや側溝などをかぶせるなどの事前対策を行うようにしてください。切断してしまうと安全上、対象の電線を全て交換しなければならずかなりの費用がかかってきます。
草刈りの都度、同じリスクを負うのか。事前対策を行って断線リスクを最小にするのか。数十年に渡る運用を想定する場合は、選択肢は一つです。

防草シートが覆ってしまう恐ろしい現実

草刈り、除草剤、防草シート

太陽光発電所は、頻繁に人の立ち入るところではないため、環境保全をするためには定期的に人が入って点検や保全活動をしなければなりません。その一つが雑草対策です。
雑草対策は大きく分けて「草刈り」「除草剤」「防草シート」の3つがあり、それぞれ三者三様の特徴があります。その中でも雑草の抑制効果が大きいと言われているのが防草シートです。

防草シートは施工時でこそ費用はかかるものの5年や10年と長期に渡って雑草の抑制に寄与し、草刈り範囲を劇的に狭めてくれる効果をもたらしてくれます。
しかしながら、一見キレイな発電所に見えても実はとんでもないことが起こっている場合があるため経過観察を怠ってはいけません。

大雨がもたらす水による地形の浸食

流れる水の働きでは、「浸食」「運搬」「堆積」の3つがあり、これらは水が流れると無条件で働きます。
その3つの働きを耳にすると、私たちは山の中の河川や河原など長い年月をかけてできあがったものを想像し、あまり身近な物事として捉えることができないような気がします。
しかし、造成したての地盤や治水の行き届いていない地盤は、想像以上に早く浸食が進み、気づいた時には手遅れになっている場合がほとんどです。

様々な設備を見てきた結果、野立ての発電所では治水について配慮されていない設備が数多くあるようにも感じられます。
もし、水による事故が起こってしまった場合、その敷地内だけにとどまらず近隣への泥水や土砂の流出、土壌の浸食、洪水の誘発など様々な問題を引き起こすきっかけにもなります。

浸食を覆い隠してしまう防草シート

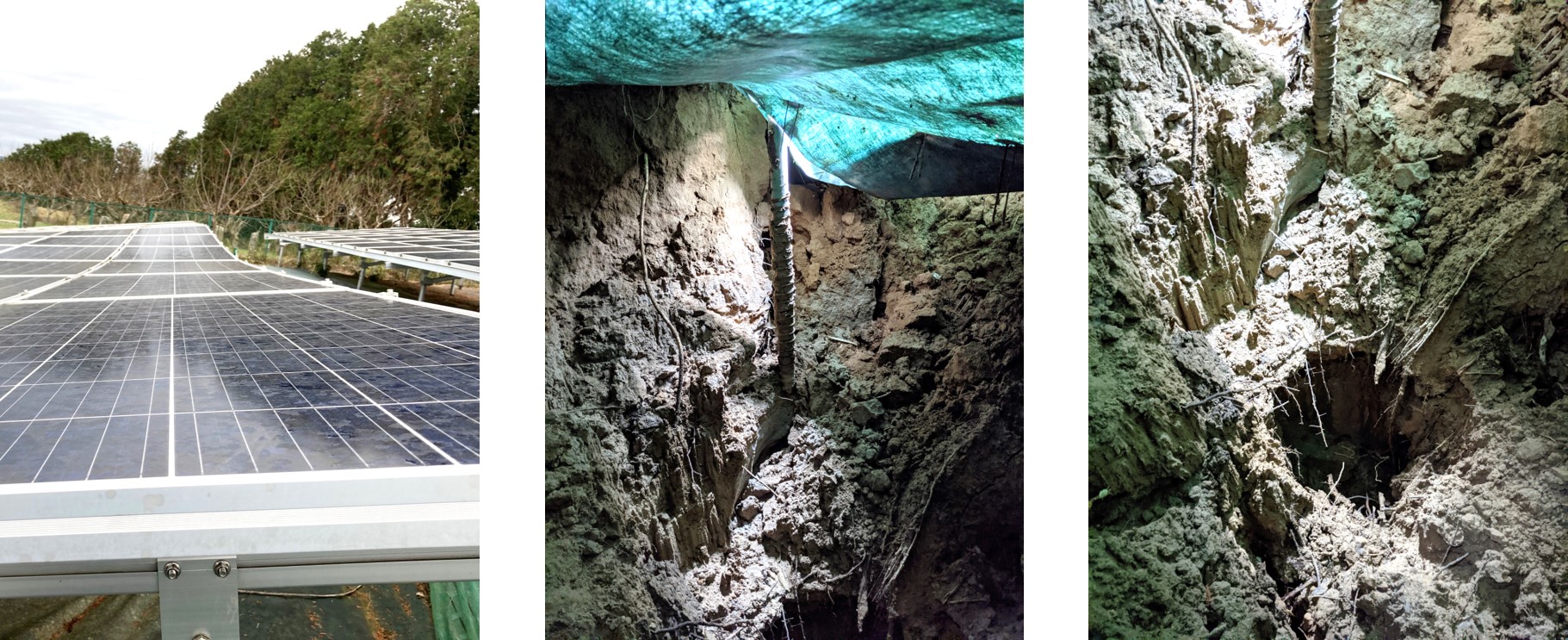

「太陽光パネルが波打っている」という依頼を受け、現地に確認に行くとぐにゃりと波打った場所が。 周りには防草シートが張られ、雑草もちらほら隙間から垣間見える程度で比較的キレイな発電所である印象を受けました。
しかし、波打った場所に近づいていくにつれ防草シートと地面に空間が開いているような突っ張った感じが徐々に大きくなっていきました。 足元に注意して一番波が激しい場所に近づいていくと、自分の足が地面を捉えることのできない場所が唐突に現れました。

シートの下に空洞ができていることは明確で、シートをめくって空洞の状況を確認するとそこには大人が2,3人は入れるのではと思えるほどの大きな穴が空いていました。 杭基礎は地面に触れているだけで刺さっておらず、地上の太陽光パネルは近隣の基礎と架台だけでその状態を保っているだけでした。
架台に上下の力をかけると穴の中の杭基礎が小刻みに揺れ、宙づりの状態であることが明らかでした。 周辺を見回すと、そこには水を流すための側溝などは無く、地形に沿って水が流れていくしかない状態でした。

防草シートと治水

防草シートは地表を覆ってしまうことで雑草など抑制することに一役買っています。しかし、覆ってしまうが故にその下で何が起こっているか分からないという状況を引き起こしてしまいます。
まずは計画的に水害を起こさぬよう治水し、そのうえで防草シートの施工を施すことで長期に渡った設備保持ができるのではないでしょうか。

令和2年7月豪雨災害支援を実施いたします

私たちにできること

この度の熊本南部及び鹿児島北部を中心とした「令和2年熊本・鹿児島大雨」の影響でお亡くなりになられた方々に、心よりご冥福をお祈り申し上げますとともに、被災された皆様方にお見舞いを申し上げます。

私たちの周りでも仕事の関係者の方々や近しい方々、その他にも大勢の方々が被災しています。7月5日(日)現在、私たちでは何の支援もすることができません。
しかし、交通や生活が復旧したのちに私たちができることを全力で行っていきたいと思い「産業用太陽光発電所」「住宅用太陽光発電所」関わらず、現地の確認を実施させていただきます。

< 2020.07.13追記 >
■豪雨被害が全国に広がりをみせており、支援範囲を拡大いたします。
 福岡県 :大牟田市/久留米市/朝倉市/みやま市/大木町
 佐賀県 :武雄市/鹿島市/小城市/嬉野市/白石町/太良町
 長崎県 :長崎市/諫早市/大村市/佐世保市
 熊本県 :八代市/五木村/山江村/相良村/あさぎり町/錦町/人吉市/球磨村/芦北町/津奈木町/水俣市
 大分県 :日田市/中津市/玖珠町/竹田市
 鹿児島県:出水市/阿久根市/伊佐市
 ※その他の地域については別途ご相談ください

■水没した太陽光発電所には触れないで販売店又は当社へご連絡下さい
 水没によって被災した太陽光発電設備は、ブレーカーを切っても太陽が当たると破損個所から電気が流れている可能性があります。
 絶対に触ったりしないでください。
 詳しい内容については一般社団法人太陽光発電協会発行の「太陽光発電設備が水害によって被害を受けた場合の対処について」をご参照ください。

申込方法及び問合せ先

詳細は、0964-22-0938もしくはsolar-info@yamato-solar.comまでご連絡いただくか、下記ボタンをクリックして申し込みを行ってください。

受付を終了しました

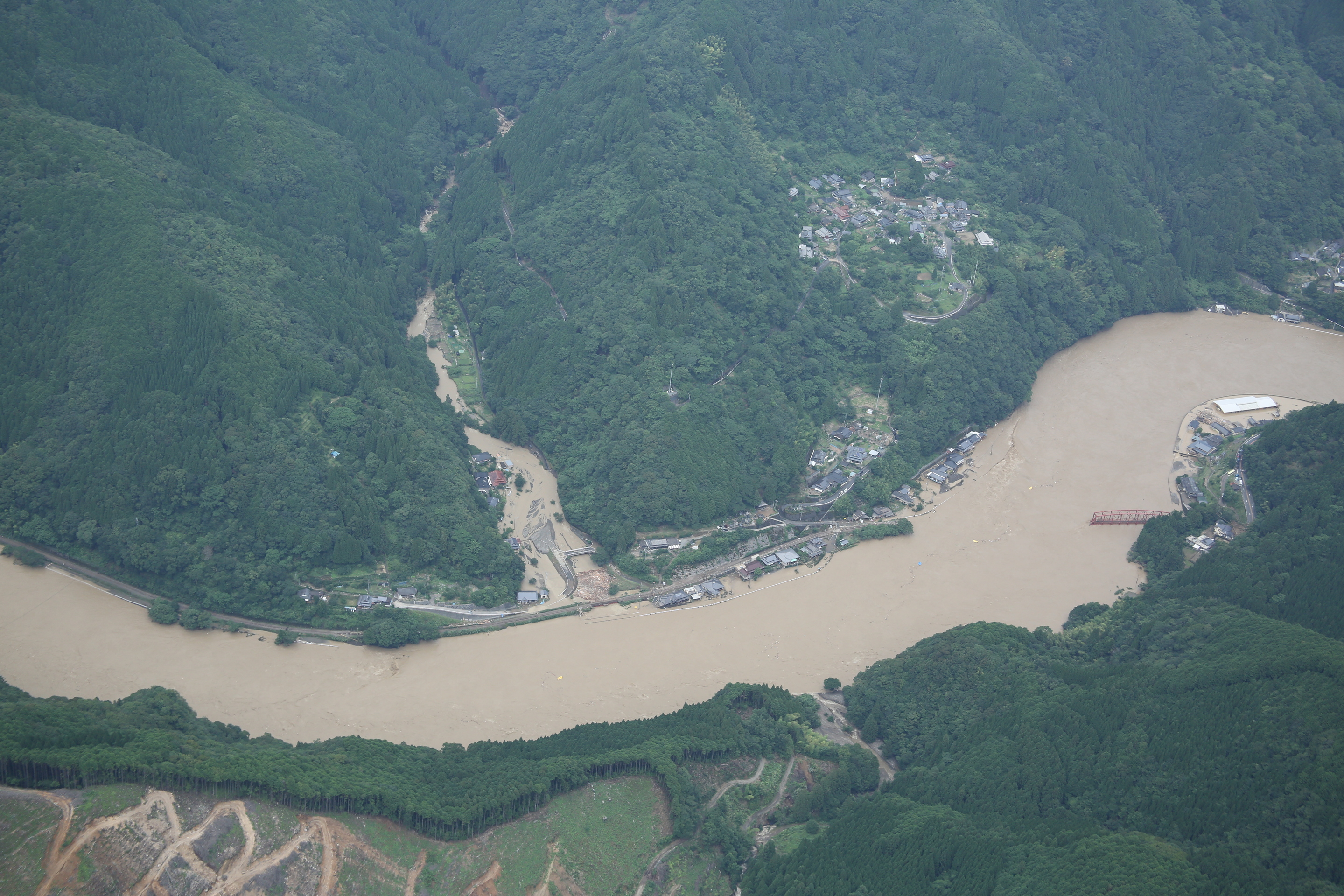

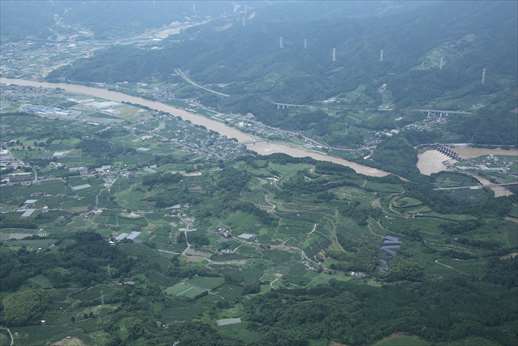

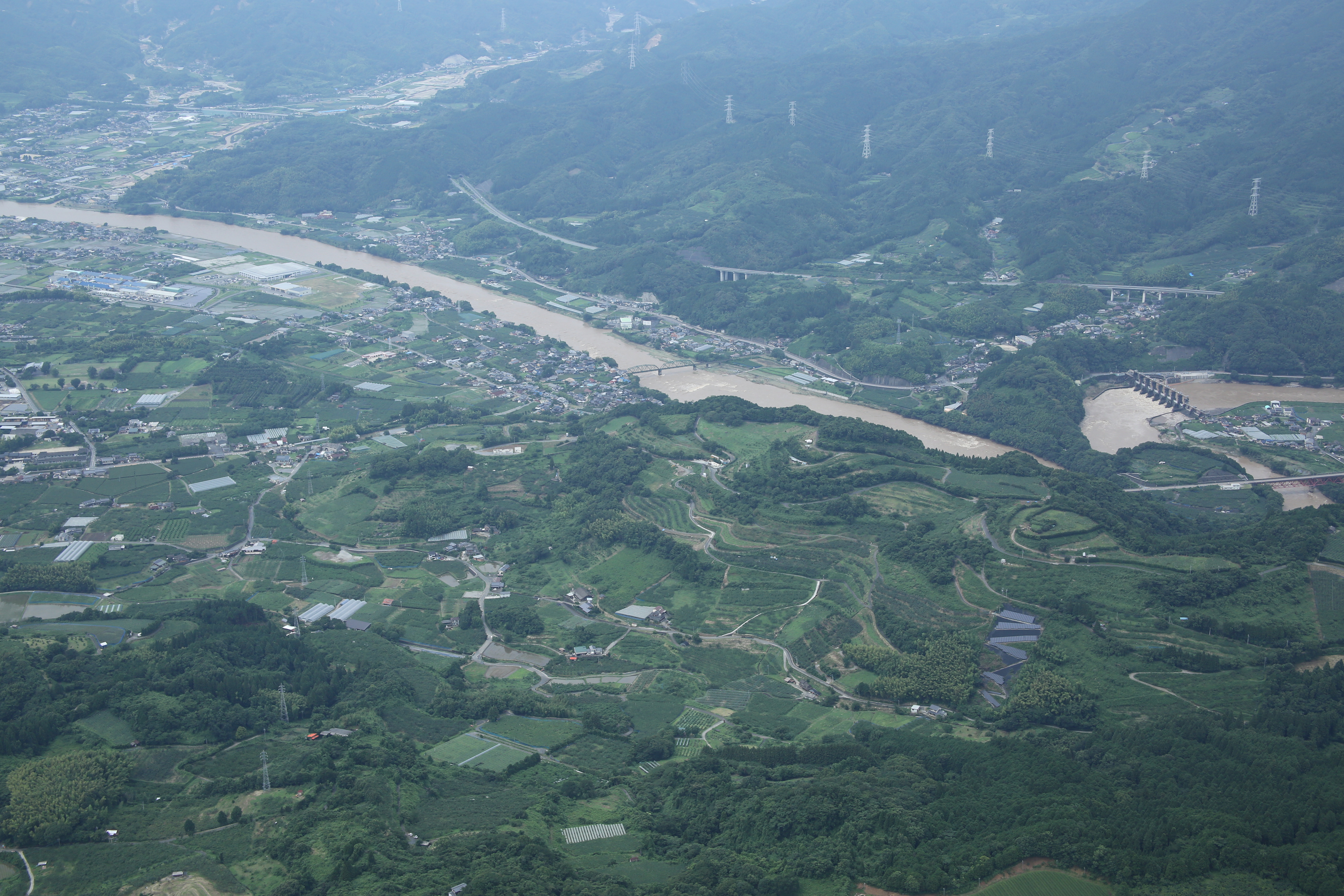

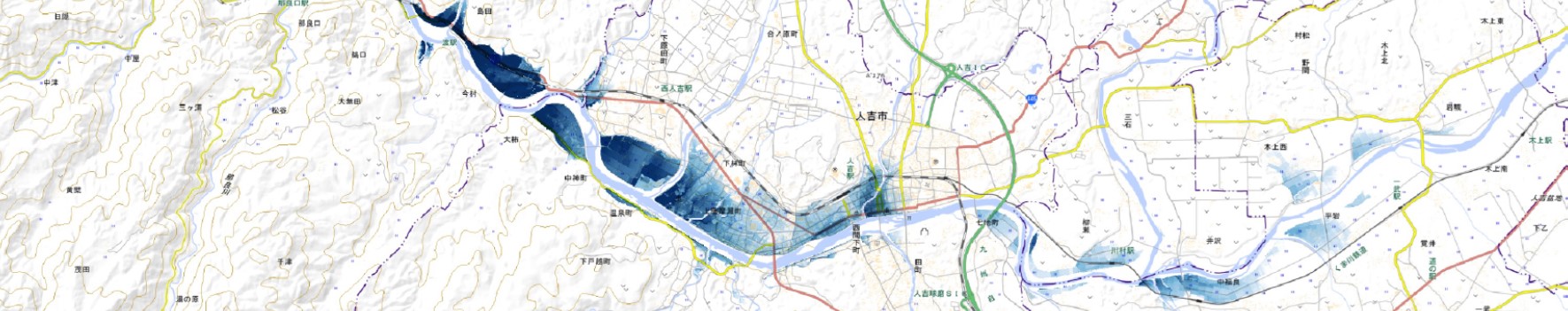

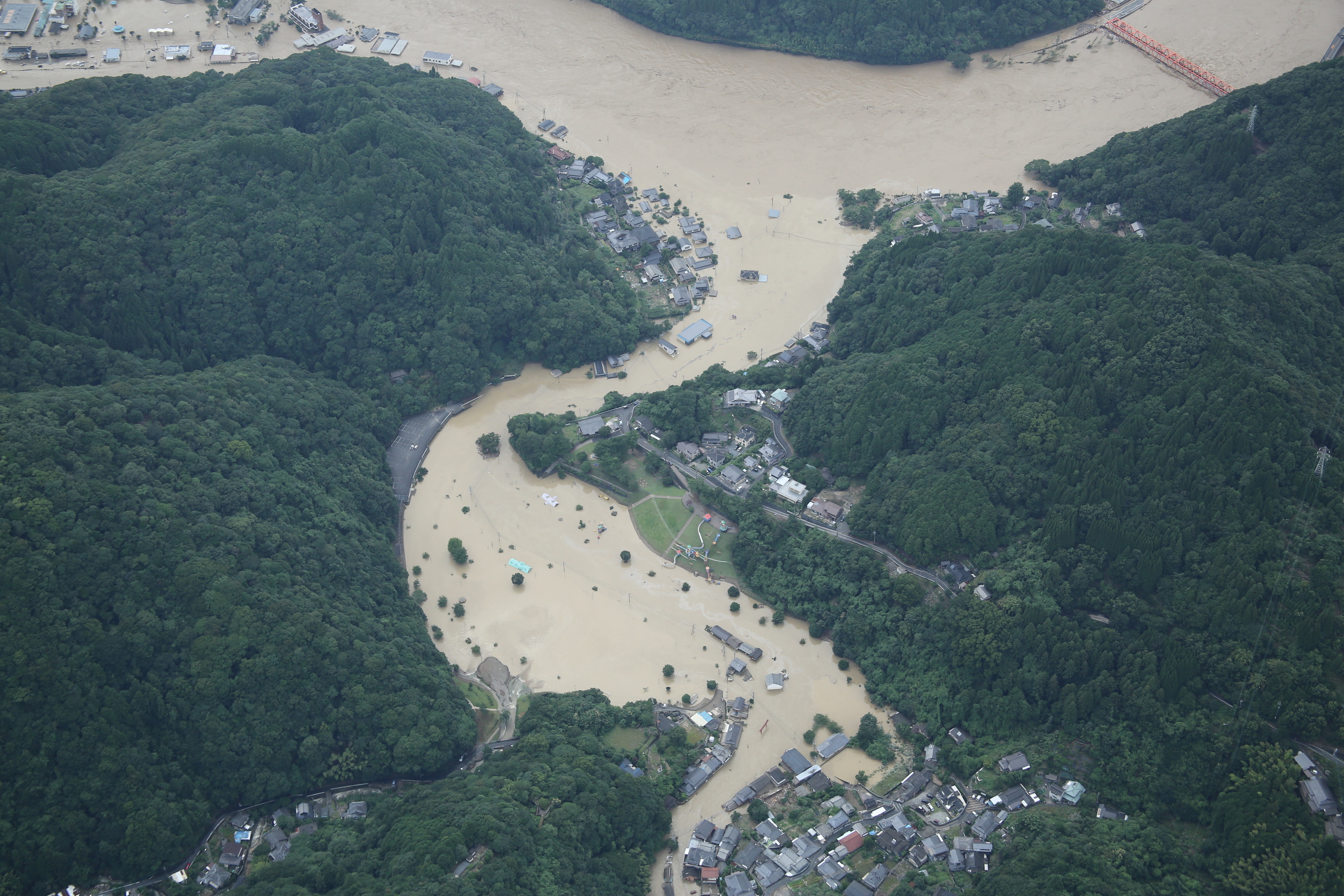

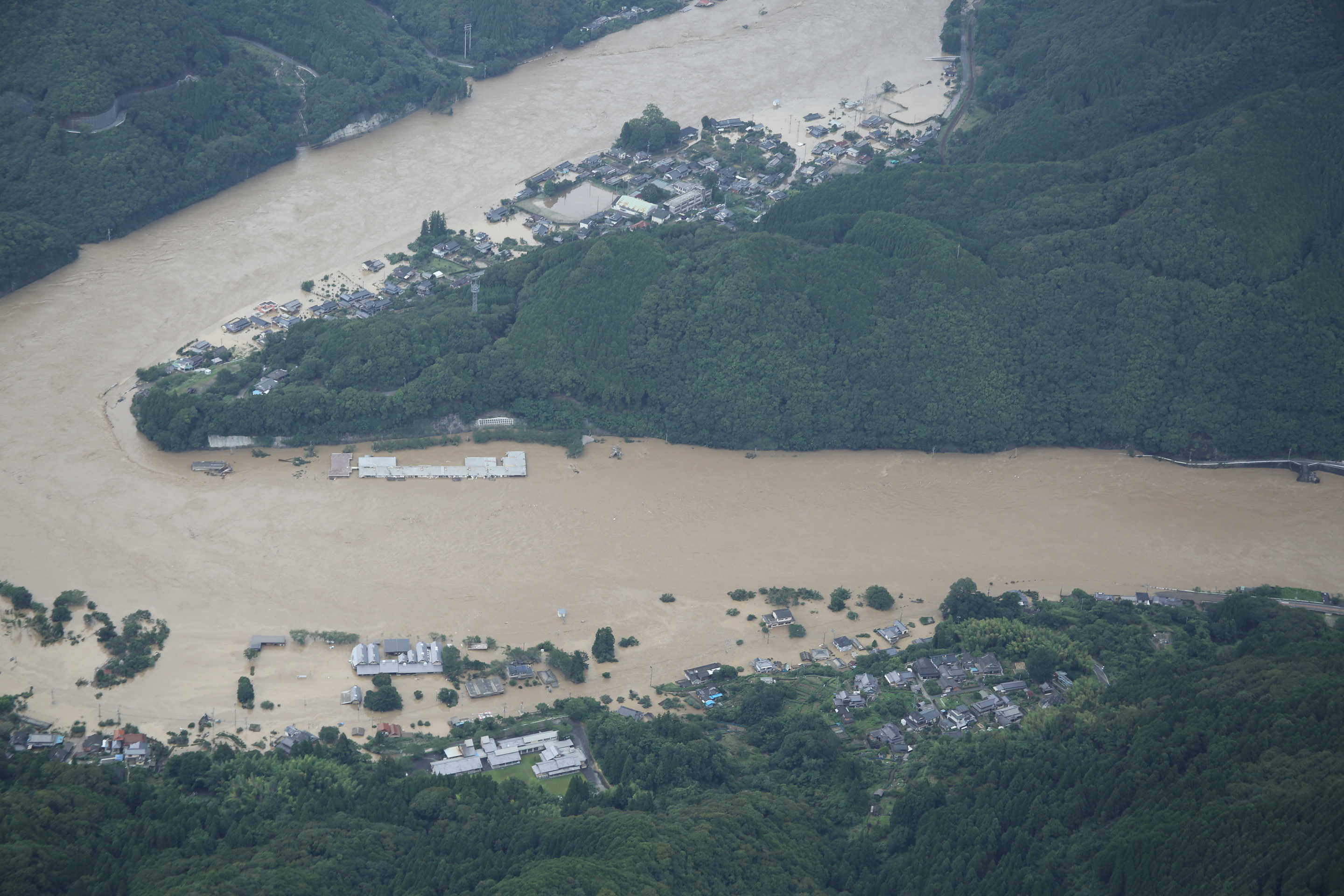

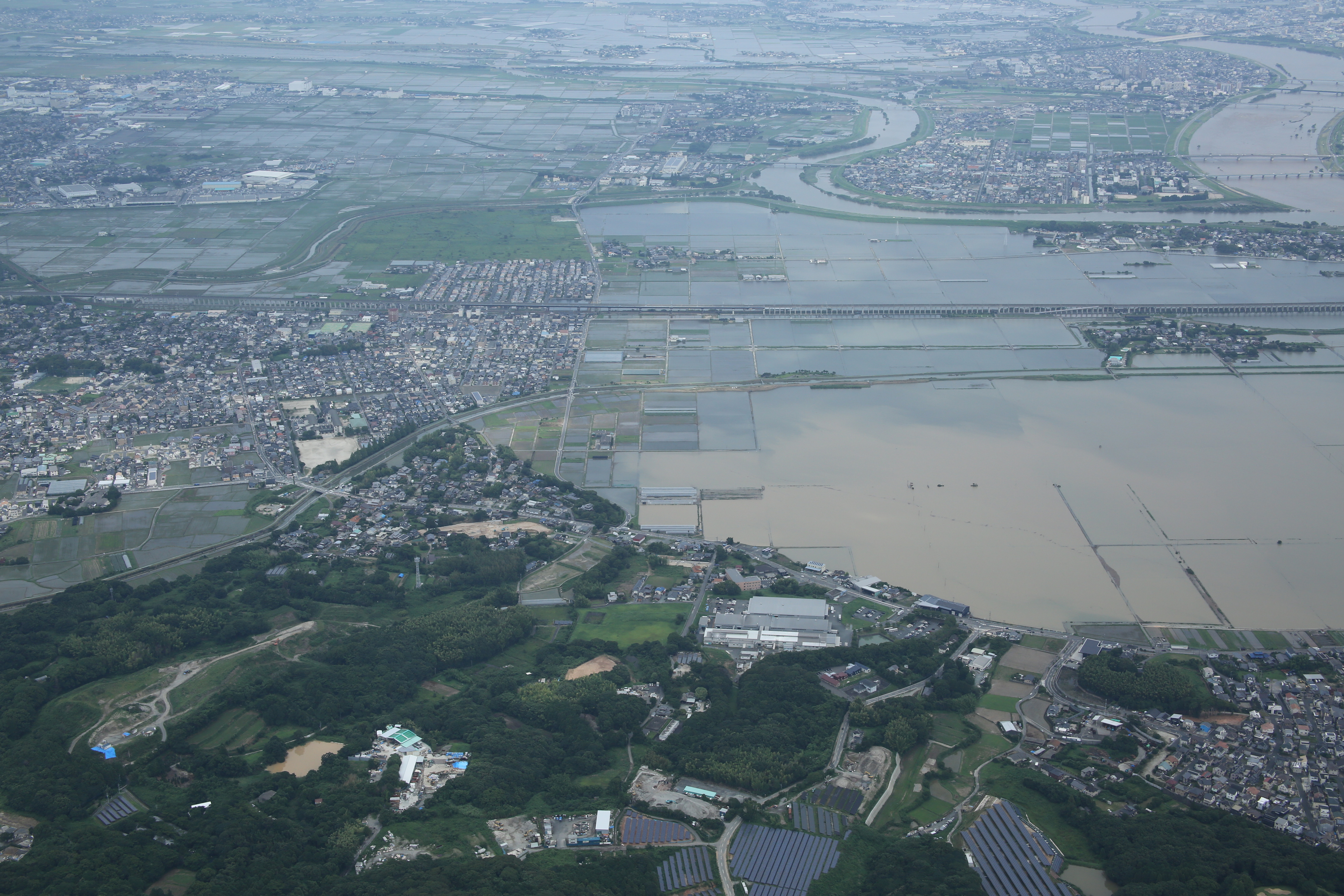

球磨川地区及び久留米地区空中写真(国土地理院)

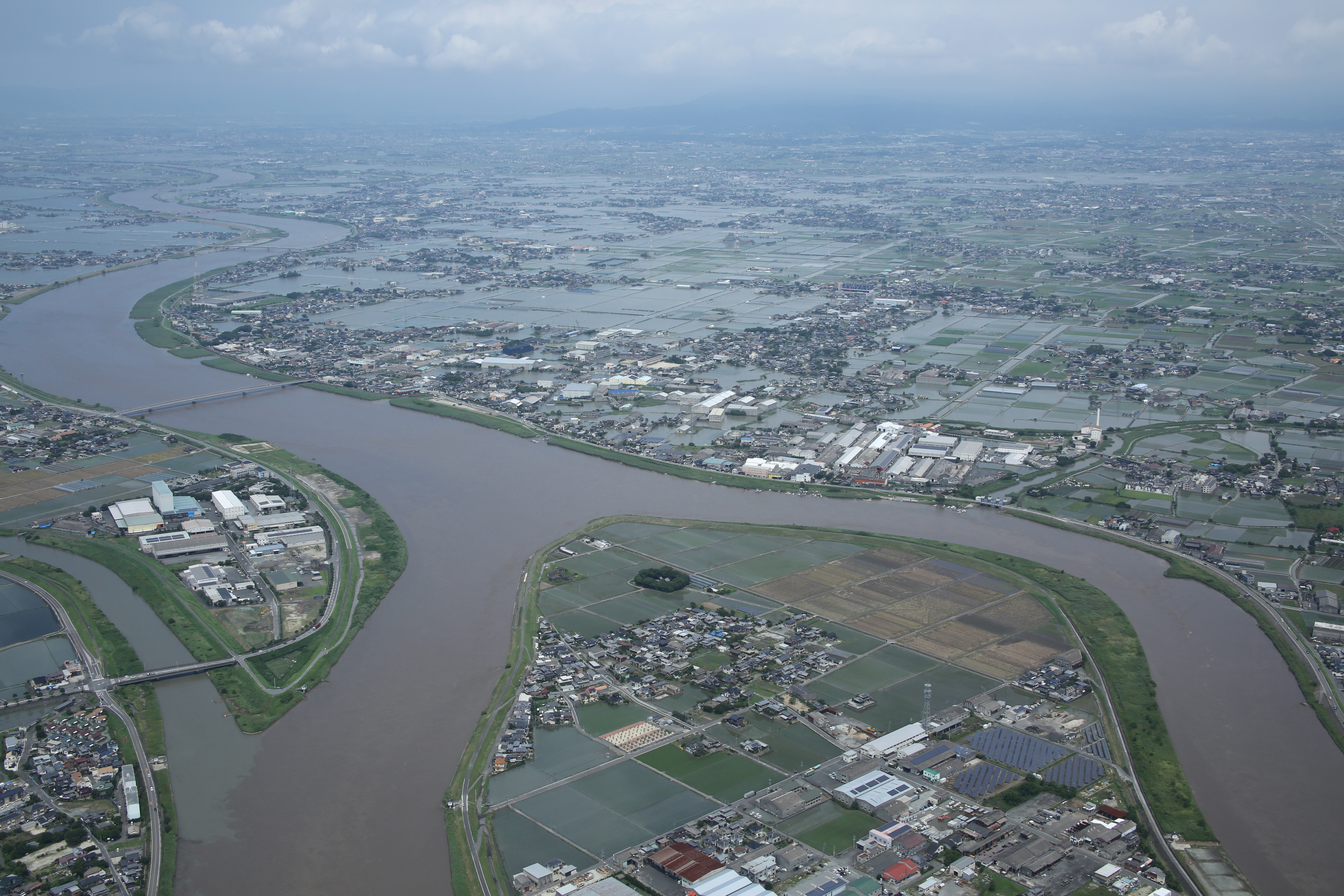

「令和2年7月3日からの大雨による浸水推定図(球磨川統合図)」(国土地理院)をもとに株式会社ヤマトソーラーが作成

気が気でない近隣住民の方々の草刈りに対する悩み

除草効果のもう一つの視点

野立てと呼ばれる太陽光発電所は住宅街やその近くに設置されることも数多く、近隣の住民の方々との共存は必須です。

ある日、野立発電所を所有されている方から草刈りの依頼があり、現場で草刈りに入っていると、その地域の区長さんが現場を見に来られました。少し話を聞いてみると 「以前、この土地でたばこの吸い殻でボヤ騒ぎがあってこの辺りに住む者にとっては、こうした雑草が無造作に生えている状況は気が気ではない状況なんだ」とのことでした。

多くの発電所は、その土地の元々の所有者ではなく別の方が購入もしくは賃貸し、事業を営まれている方が多いかと思います。そのため、その地域の事情などを知らずして事業を行っています。 できるだけ多くの電気を生みだしたいという目的はもちろんですが、その地域に住む方々への理解の気持ちは忘れてはいけません。

保守点検技術者育成への第一歩

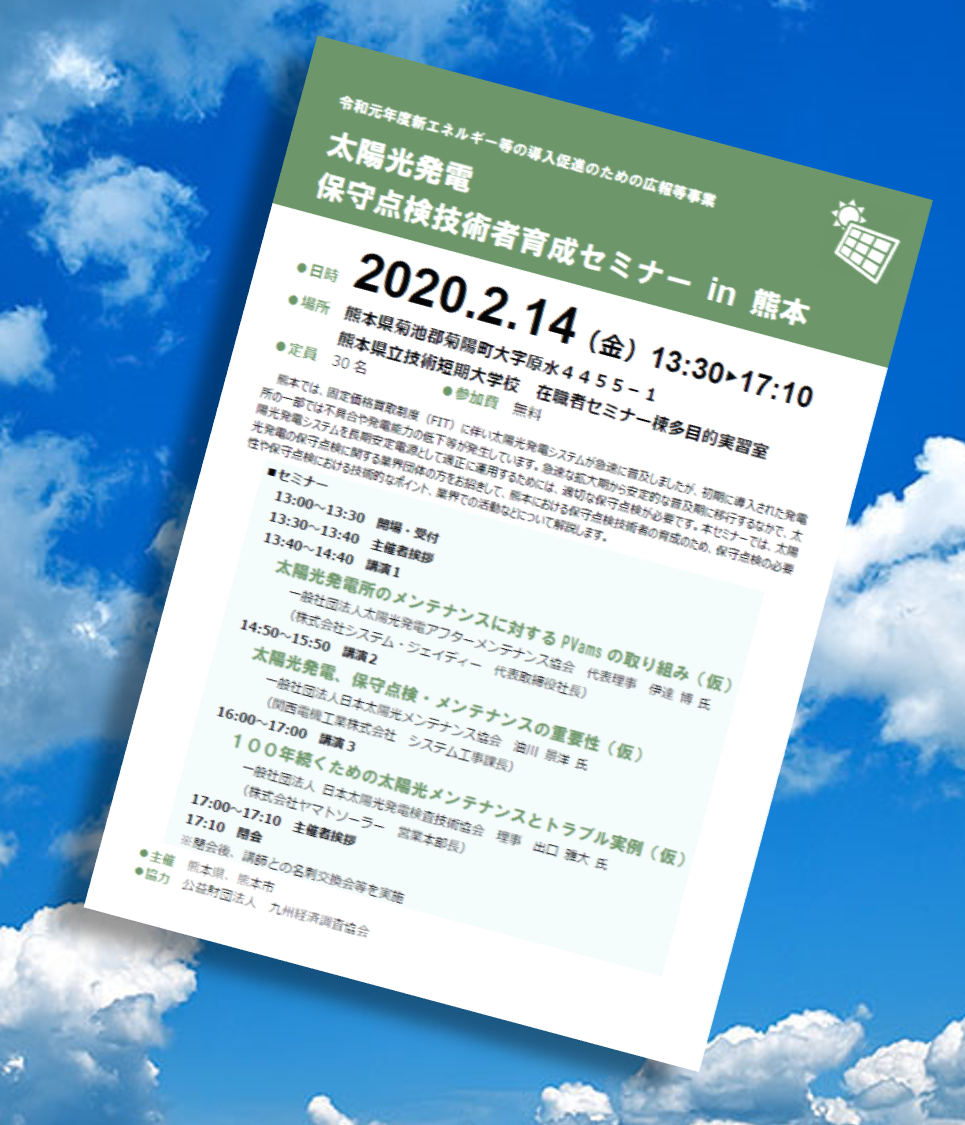

熊本県が太陽光発電所の保守点検技術者育成へ
前回の発電事業者向けアンケートに引き続き、熊本県では太陽光発電所にまつわる安定運用の体制を構築すべく保守点検技術者の育成にも力を入れています。熊本県では全国の中でも多くの発電所が建設されており、山林から海岸まで幅広い地域に分散しています。まずは県内の保守点検を行っている業者の登録。そして、点検者の技術向上のためのセミナーを開催されます。
弊社もその取り組みに賛同し、太陽光発電所の保守、点検などのノウハウを日本太陽光発電検査技術協会(J-PITA)を通じ、協力をさせていただきます。詳しくは熊本県ホームページ、または下記セミナー案内及び申込用紙をご覧ください。
主催  :熊本県、熊本市
協力  :公益財団法人 九州経済調査協会
開催日時:2020年2月14日 13:00~17:10
会場  :熊本県立技術短期大学校 在職者セミナー棟多目的実習室
      熊本県菊池郡菊陽町大字原水4455-1(MAP)
セミナー:一般社団法人太陽光発電アフターメンテナンス協会 代表理事 伊達 博氏
      一般社団法人日本太陽光メンテナンス協会 油川 景洋氏
      一般社団法人日本太陽光発電検査技術協会 理事 出口 雅大氏

熊本県ホームページ
セミナー案内及び申込用紙ダウンロード

アンケートに答えてリアルな声を届けてください

提出期限 2020年1月15日(水)までに投函

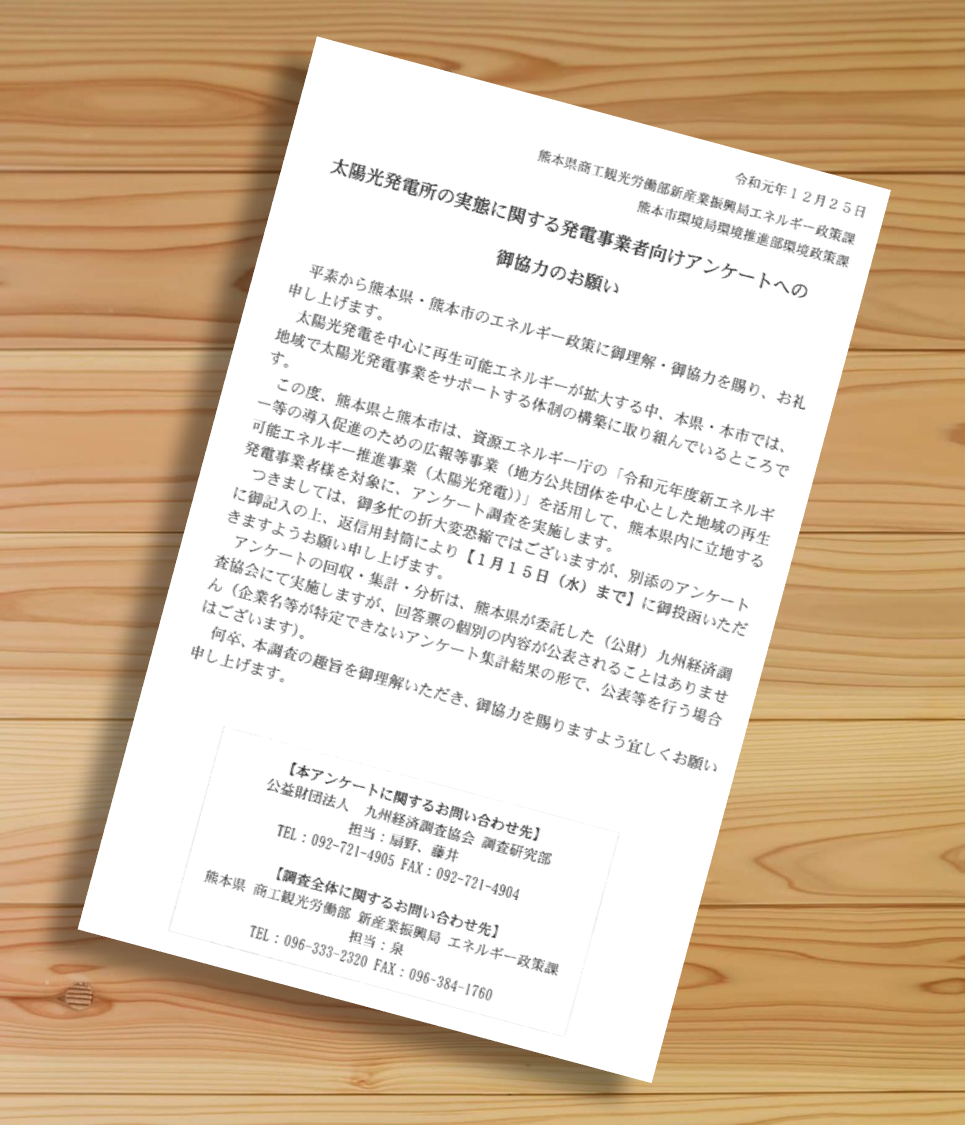

熊本県が発電事業者へ向けて太陽光発電所の実態調査
拡大していく太陽光発電所は今後もますます増え続けていきます。そんな中、熊本県も太陽光発電所の実態を調査し、自治体として健全な運営をサポートするための施策を策定しています。私たちも様々な発電所を診させていただいておりますが、実態についてはまだまだわからない部分ばかりです。
突然の封書で送られて来たため「もしかしたら新手の詐欺?」や「事実を提出したら是正勧告を受けるかもしれない」と思われるかもしれません。しかし、今回は実態調査のみを目的としていることと第三者がアンケートの実施と分析を担っており、結果だけの報告となります。したがって、ありのままの現状を答えていただいて構いません。ご協力をお願いいたします。

売る価値から使う価値へ -パラダイムシフト-

想定外を連発する災害

近年各地で発生し続ける自然災害。今年9月に発生した台風では千葉県に甚大な被害をもたらしました。中でも私たちが衝撃を受けたのは、日本の首都の隣の県にも関わらず停電の復旧に相当な時間を要したことでした。 もちろん、私たち以上に現場に住んでいる方々からすると不安、不便の日々だったことと想像します。
ただ、その災害がきっかけで「電気」という当たり前のように使ってきたものが無くなり、通信や生活、復旧工事までもがままならない状況になり、電気の重要性を日本中が実感することになりました。そのことにより「自分の身は自分で守る」「これ以上の災害を起こさせない」という意識が強まり、電気を「作る」、「溜める」、「使う」ことに注目が向いています。

増やすから減らさない

今までは太陽光発電事業を「増やす」投資という目線で推し進められてきました。しかしこれからは「減らさない」投資へシフトします。導入をすることにより将来出ていく費用を導入しなかったときに比べ最小限に抑えるという意味です。 さらに蓄電池の台頭で「買わない」投資へステップアップしていくことが予想されます。
下記の絵は4年以上前に書いた未来予想図ですが、想定以上にスピードが速く、既に今の時点で2030年の時代が到来しています。

無償設備設置モデル

通称「屋根貸し」や「PPA」といった用語で語られるビジネスモデルです。今まで屋根(土地)の所有者と発電事業者、消費者が同一人物であったのに対し、それぞれが一部または全部それぞれが第三者になります。もし、ご自宅に太陽光パネルを設置するとなるとそれなりの費用が掛かります。ただ、このビジネスモデルを使うと無償設置、十数年後に設備譲渡などのメリットを受けることが可能です。
提供者によって仕組が変わりますが、主には太陽光パネルからの電気も送電線からの電気も消費者が「買う」ことには変わりません。ただ、現在の電気代よりも割安単価であったり、将来設備譲渡を受け、その後は作った電気はタダで使用するといったことが可能になります。
家庭用だけではなく工場などの産業用でもこのモデルの導入が進んでおり、使用電力をすべて再エネで賄うRE100やRE Actionを推進するうえでも大きな意味をなしていくと思います。

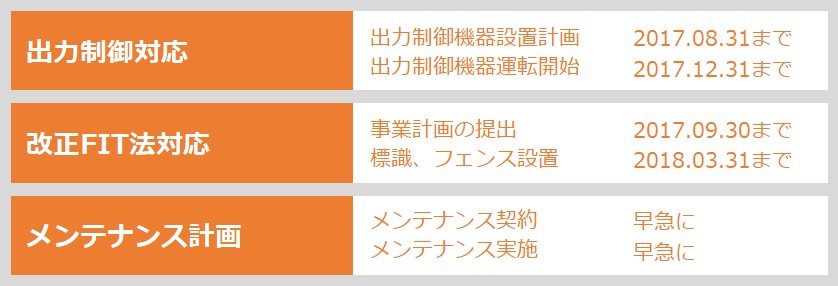

改正FIT法、出力制御など各種手続対応など今やらなければならないことが盛りだくさん

出力制御対応

九州電力管内は、全国に先駆けて太陽光発電設備に対する出力制御装置を設置し、運用するよう義務付けられています。出力制御装置はパワーコンディショナーメーカーが製作し、販売していますが、各メーカーによって制御方法が異なり、基本的にはメーカー純正の制御装置を使用します。 8月末までに、どのような装置を使い、どのような設定を行うかなどの計画を九州電力へ提出したうえで12月末までに装置を稼働させなければなりません。 期日までに稼働させなければ固定買取期間が残っていても九州電力の正当な契約解除事由に該当し、契約解除手続きを取られてしまうため必ず対応をする必要があります

改正FIT法対応

改正FIT法は平成29年4月に施行された法律で、固定価格買取制度が適用されている発電所はすべて対象になっています。様々な変更点がありますが、まずは事業計画の提出をする必要があります。 事業計画の提出を期日までに実施しなかった場合は、認定取消処分になる非常に高くなります

メンテナンス計画

改正FIT法では、太陽光発電所のメンテナンスが義務付けられています。近い将来にはメンテナンスガイドラインに従ったメンテナンスの実施やその結果の報告を国に対して行う必要があります。早いうちに通常の電気屋さんの点検項目だけではなく、太陽光発電所に特化したメンテナンスを実施する業者の選定が必要です。

いよいよ始まる出力抑制

「出力抑制」と聞くとずいぶん昔から言っているけど全然実施していないから制御装置をつけなくても大丈夫!と思っている方が大勢いらっしゃいます。実は電力会社では制御「しなかった」のではなく、「できなかった」という表現が正しいかもしれません。出力抑制をするための制御装置は、各パワーコンディショナーメーカーが作成します。そのため各メーカーが制御装置をリリースするタイミングを待っていたのです。

出力抑制対象発電所には、抑制無しの発電所に比べ、制御による売電量低下に加えてさらなる売電量低下を引き起こす要因が隠れています。このリスクとうまく付き合うためには監視装置と駆け付けメンテナンスを行うことが必要です。

■詳しくは
出力抑制に潜むさらなるリスクと解消方法

平成29年4月より改正FIT法が施行されました

平成29年4月1日より「電気事業者による再生可能エネルギー電気の調達に関する特別措置法等の一部を改正する法律」 通称「改正Fit法」が施行されました。
(新法第9条・第13条・15条には、事業開始前の審査に加え、事業実施中の点検・保守や事業終了後の設備撤去等の尊守を求め違反時の改善命令・認定取り消しを可能とする)

この改正FIT法では、設備に対しての認定ではなく、発電事業そのものに対して国が認定するものであり、 旧FIT法が施工後の既存認定設備(稼働、未稼働関わらず)がすべて対象です。旧FIT法時に認定を受けた設備は 「みなし認定」という扱いとなり、平成29年9月末までに事業計画を提出しなければ認定を取り消される可能性があります。
『事業計画認定』には保守点検・維持管理・フェンス設置・標識掲示(管理会社名の表記)が含まれます

■詳しくは
改正FIT法と事業計画提出

早期回収の秘訣

なにも考えず言われるがままに設置して電力会社からの入金に一喜一憂していませんか?
導入する際に早期回収を実施する秘訣があります。長期的に付き合っていくからこそ考えなければならないことがあります。
--- 詳細はこちら ---

導入したけど設置後はそのまま放置。そんな状況ありませんか?

少し振り返ってみてください

導入するまでは施工業者と密にやりとりし、電力売電を開始されたかと思いますが、その後のやりとりは一切なし。この後なにか起こったときの対処や現状問題なく稼働しているのか。定期的なメンテナンスなど考えたことはありますか?

まずは現状把握から
まずは日々の発電量の把握から行うことで施設の持つ性能が発揮されているか、稼働に問題がないかなどの現状把握を行いましょう。傾向を見ることにより故障の発見や次の施設設置におけるご自身のノウハウにもつながってきます。

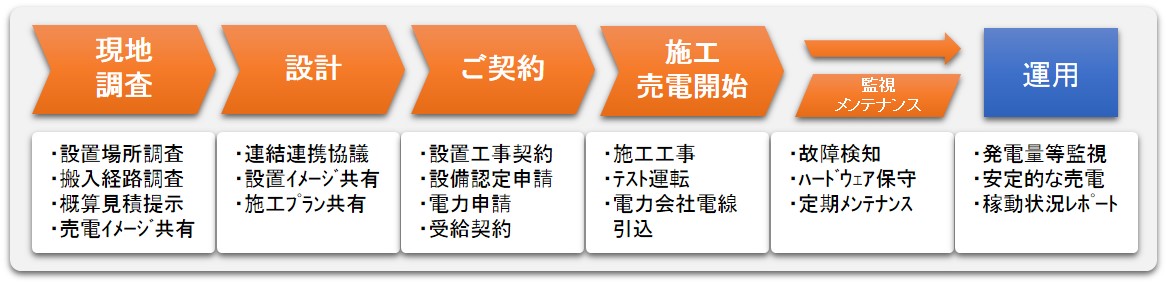

施工からメンテナンスまで

弊社では実際に売電する最大売電容量以上のソーラーパネル発電量を設計しています。
ピークに最大発電量を設定するのではなく年間を通じて総合的な売電量を見越した設計を実施し、安定した発電のために施工から運用時の性能監視、迅速な故障検知システム導入、その後のメンテナンスまでトータルにお付き合いさせていただきます。

更新情報・お知らせ

太陽光発電見える化サービス エコめがね

↑ PAGE TOP
